冶建集团丨瑞源公司圆满完成博斯坦匝道收费站高压线路故障抢修

作者:    来源: 新疆交投集团融媒体中心    日期: 2024-03-12

  故障就是命令,抢修刻不容缓。3月8日一早,冶建集团瑞源公司副经理张敬宾接到交投昌吉分公司报修通知,博斯坦匝道收费站高压线路发生故障,需紧急抢修。瑞源公司立即启动应急预案,配齐抢修相关专业设备及更换所需的材料,派出三名专业技术人员组成抢修突击队,抵达285千米外的博斯坦匝道收费站,开始对供电线路进行排查抢修。

  按照预案要求,经验丰富的技术人员根据现场勘察情况,确定了故障原因是高压线绝缘瓷瓶底部螺杆脱落,脱落原因可能为绝缘瓷瓶前期安装紧固程度不到位,后期因风雪荷载,线路摆动导致瓷瓶内部螺杆丝扣出现震荡损伤,螺杆连接部位出现撸扣,导致螺杆脱落,需更换新绝缘瓷瓶,随即他们制定了抢修工作流程和详细的抢修办法。

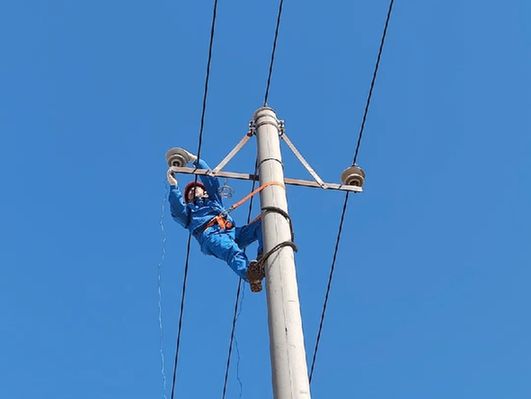

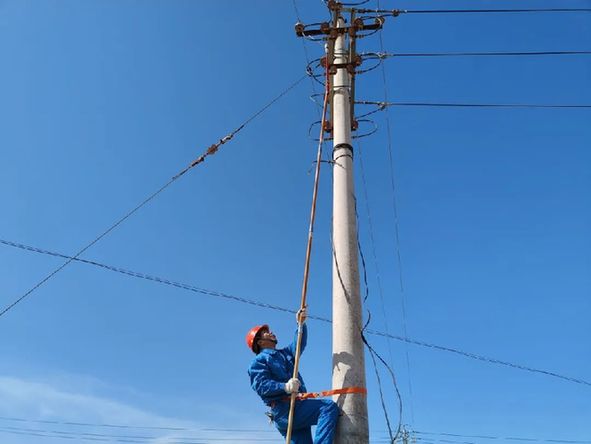

  线路周围荆棘丛生,地势坑坑洼洼,大大增加了故障排查抢修的难度,但所有人员努力克服不利条件,做好自身防护,首先对故障线路进行停电、验电作业,确认故障线路无电压后,抢修人员佩戴安全带、脚扣攀爬至绝缘瓷瓶及输电线掉落位置,使用安全绳将绝缘瓷瓶及输电线恢复至原有安全位置,拆除已损坏的绝缘瓷瓶,安装新绝缘瓷瓶,固定输电线。经过不懈努力,最终圆满完成更换绝缘瓷瓶和固定电线工作任务。

  通过现场作业人员紧密配合、分工协作,抢修组对10KV1013库博线001号杆上隔离开关进行合闸送电作业,验电后确认高压电压正常,并对低压供电线路进行全面检查,确认各出线供电正常,测量电压正常,对博斯坦匝道收费站恢复低压供电,于当日下午五点,收费站供电全部恢复正常,本次抢修工作圆满完成。

  此次抢修工作,现场人员充分发挥吃苦耐劳的精神,在解决问题上出实招,他们迎难而上、冲锋在前,关键时刻顶得上去。用实际行动践行了冶建集团瑞源公司“精益先行 服务先锋”的责任担当和铮铮誓言。下一步,冶建集团瑞源公司将继续强化与合作单位的交流,进一步提升应急抢修能力,以实际行动完成各项工作任务。
