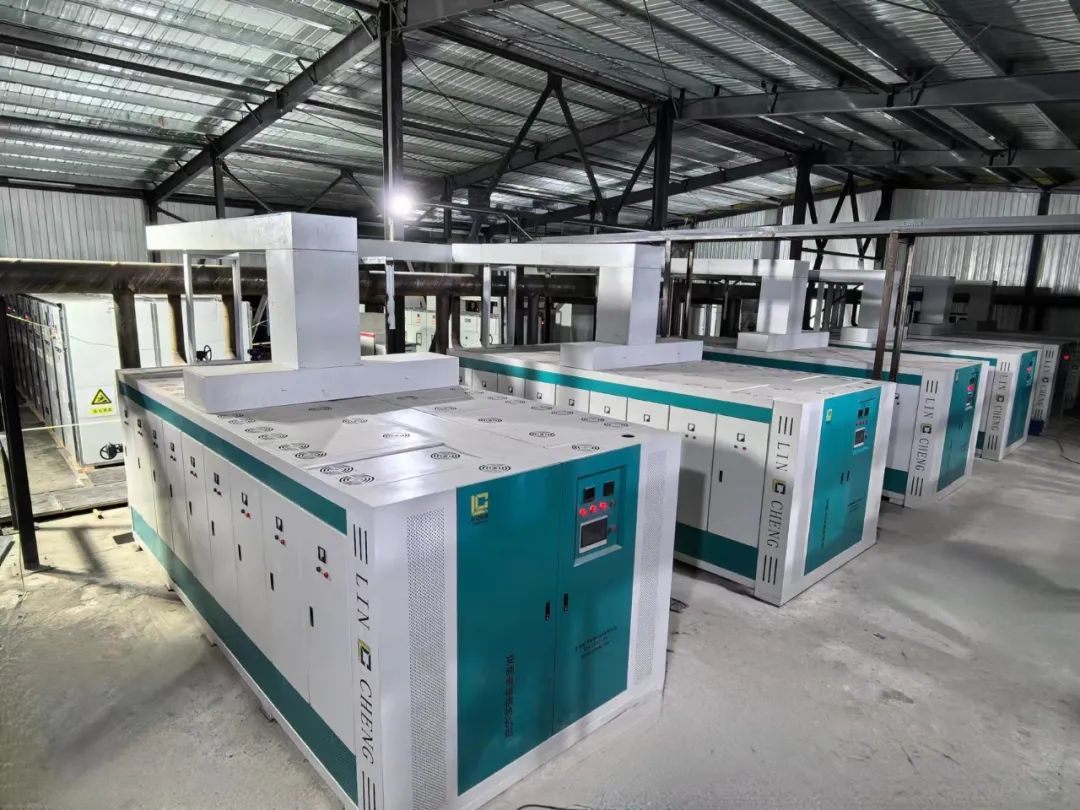

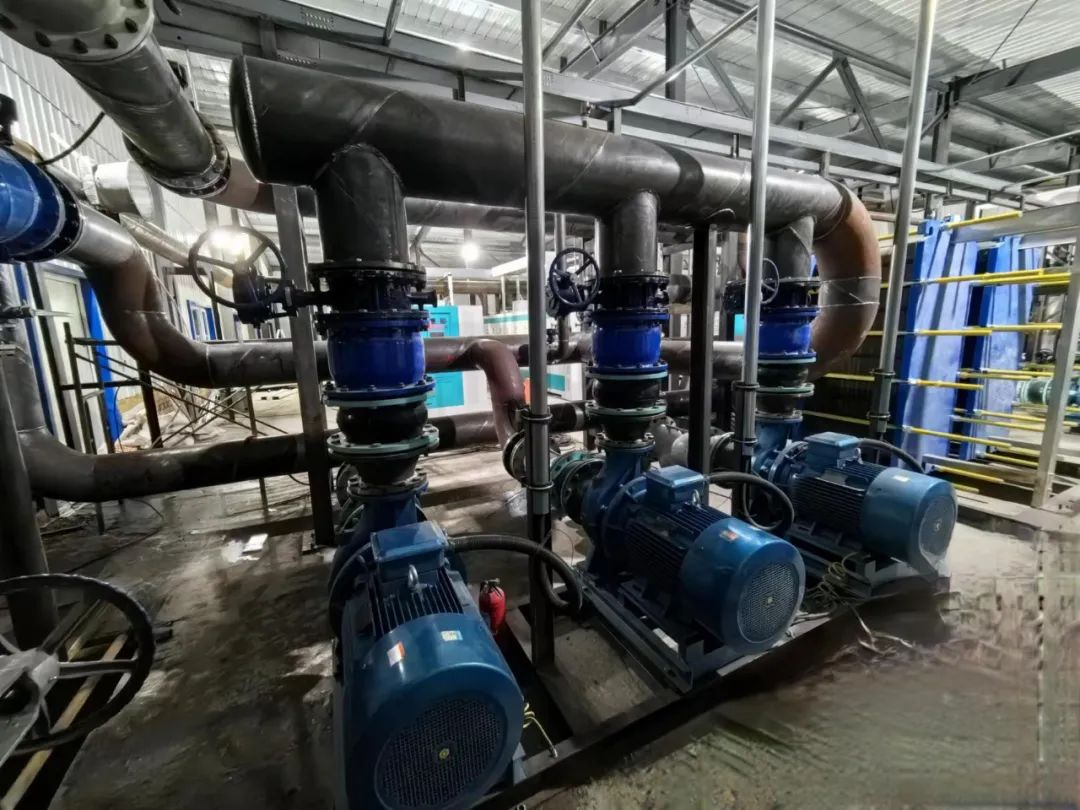

12月18日,伴随着震耳的鞭炮声,在乌鲁木齐市及达坂城区两级领导、建设单位、监理单位和冶建全体施工人员的共同见证下,随着电磁锅炉试运行指令的下达,标志着焦煤集团2130供暖锅炉改造项目(EPC)在克服了重重困难后,经过前期单机试运行、空载联动试运行后,一次投运成功,顺利进入72小时热负荷试运行阶段。

该项目是中央环保督导组、自治区和乌鲁木齐市环保督导组三级督办项目,是纳入乌鲁木齐市大气治理的重点督查项目,此次改造也是助力焦煤集团积极响应国家节能减排政策,推动绿色发展的重要举措。
该项目涉及的专业多、现场场地狭小、工期紧张,施工内容包括土建施工、钢结构厂房制安、电磁锅炉及辅机设备安装、高低压电气设备安装以及给排水供暖外网施工等多个环节,现场交叉作业多。在施工阶段,项目团队克服了工地远离市区总部、物资运输不便、人员组织困难以及天气寒冷等不利因素,项目班子领导以身作则带领全体管理人员披星戴月、早出晚归、加班加点,不畏极寒天气,发扬吃苦耐劳的红色光荣传统,按节点工期全力推进项目进展。项目班子提前谋划人材机的供应,按节点工期倒排施工计划,细化专业工序,精心组织施工,在保证安全的前提下合理安排施工,全体管理人员积极与业主单位紧密合作,确保了项目的顺利进行。


经过紧张而有序的施工,电磁锅炉正式投入热负荷试运行,这一重要时刻标志着焦煤集团2130供暖锅炉改造项目取得了阶段性胜利。改造完成后将有利于减少环境污染,为当地居民提供了更加舒适的生活环境。后续冶建集团项目管理人员将再接再厉,确保设备安全、稳定、高效运行。
