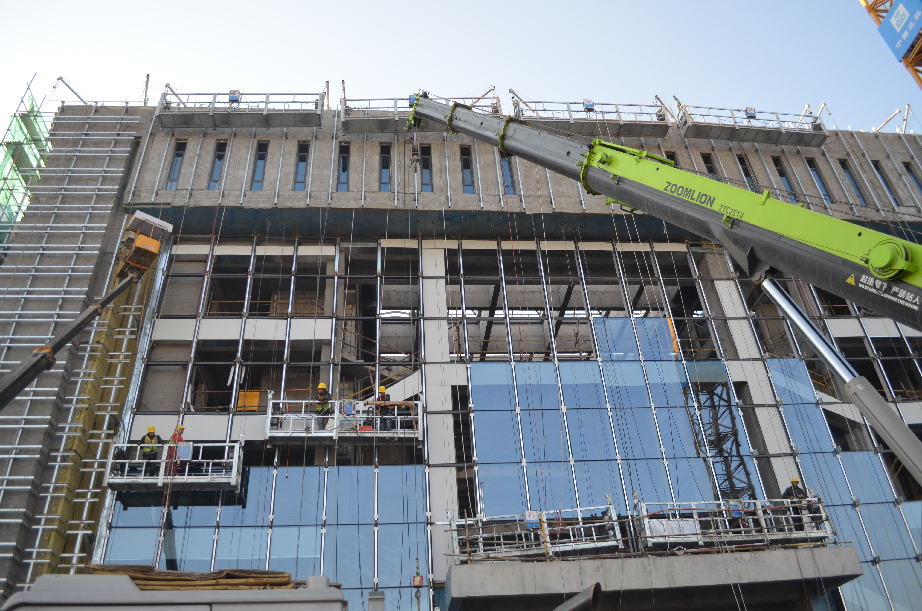

新疆维吾尔自治区党校项目全体人员紧抓黄金期,掀起大干热潮,全面攻坚年度履约目标。近日,二标项目1#工勤人员宿舍及学员服务中心施工基本完成,正在进行收尾销项。援疆干部服务中心、体育馆及综合服务中心、学员服务中心已完成供暖。

党校二标项目有9栋建筑单体,建筑总面积12万平方米,包括综合教学楼、图书馆、实训楼、援疆干部人才服务中心、体育馆、1号-2号食堂、综合服务中心及1号工勤人员宿舍。施工团队抢时间、赶进度,克服工期紧、任务重的难题,积极组织人力、物力、技术力量、投入到紧张的施工中,目前进入关键攻坚阶段。
项目包括拆除、改建和新建项目,其中改建类项目场地、建筑多处与设计图纸不符,设计图纸也因为现场变动频繁,改动较大,同时存在设计漏项,项目因邻近迎宾馆,在重要时段会停工,极大影响了工期进度。此外,项目涉及多个协作单位和施工团队,诉求难统一,协调各方的利益和工作成为一项挑战。
多措并举攻克难题。项目面对重重困难,多措并举,迈开履约步伐,一方面,与设计充分对接,绘制现场结构图纸,寻求现场更加便捷施工流程,解决现场施工难点;另一方面,保持与各方的紧密联系,建立良好的沟通机制,及时解决人员用工问题,与劳务分包协商,安抚工人情绪。项目积极与分包商分析施工进度、节点,优化现场施工流程,找出潜在的瓶颈和改进点。例如:施工电梯影响整个封闭,通过分析现场施工的进度、材料的运送,分批次、制节点,按期拆除施工电梯,提高了施工效率,确保项目平稳运行。
安全管理保驾护航。项目高度重视安全管理,由于现场危大工程较多,教学楼、实训楼、体育馆、1号食堂都存在高大模板支撑体系,属于超过一定规模的危大工程。为了确保高支模专项施工方案的科学、合理及可行性,高支模专项施工方案先经过项目、分公司、公司层面线上审核及监理方的审查后,组织了专家评审会,从各自专业领域出发,对方案进行了深入研讨和评估。在充分听取专家意见后,项目部对方案进行完善,并及时交底,严格按照方案及交底内容进行指导、监督、验收,及时发现和解决潜在的安全隐患,保证了超危大方案的顺利实施。
下一步,项目将紧盯时间节点,倒排项目工期、抢抓施工进度,一切围着项目转,一切盯着项目干,确保项目尽快建成、完美履约。
