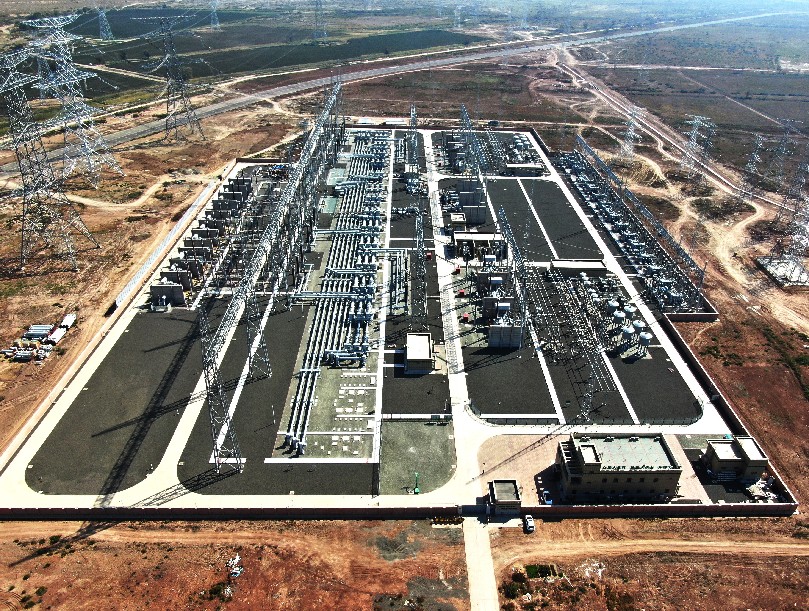

9月18日,国网新疆超高压分公司员工在750千伏五家渠变电站开展220千伏渠阜一线设备巡视工作,目前设备状态良好。

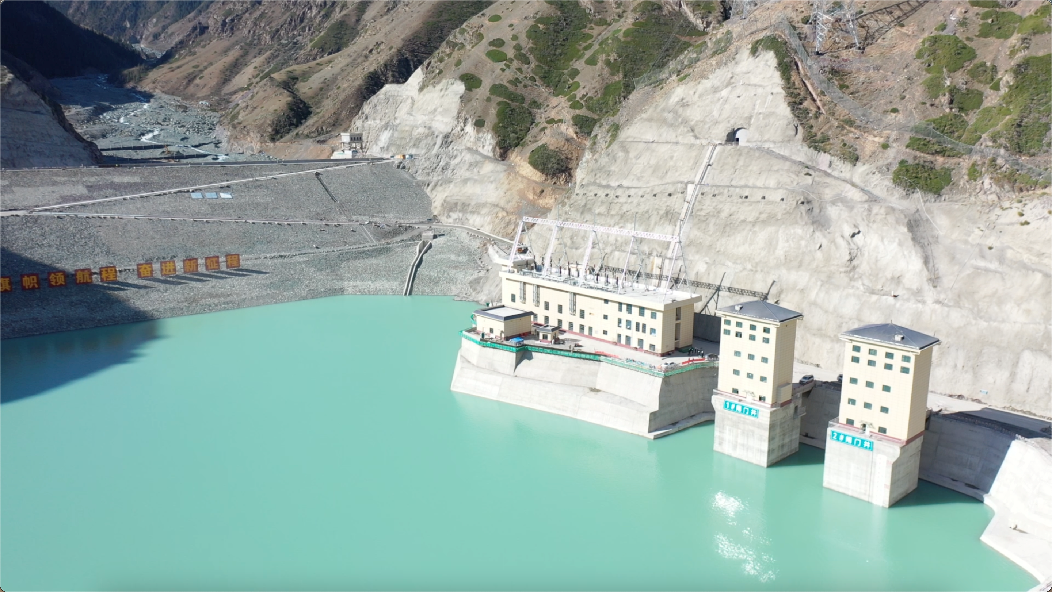

9月10日15时26分,随着750千伏五家渠变电站完成国网新源新疆阜康抽水蓄能电站220千伏第一阶段反送电工作,标志着新疆阜康抽水蓄能电站首次从新疆电网主网倒送电成功,各项技术参数符合电网要求,标志着新疆阜康抽水蓄能电站即将进入整组启动调试阶段。

“新疆阜康抽水蓄能电站犹如一个大型的‘充电宝’,其作用是在电力需求较低的时段将电能转化为水的势能,而在电力需求较高的时段则通过放水发电,以满足电力需求。”新疆阜康抽水蓄能有限公司运行管理部主任左键说。
据悉,新疆阜康抽水蓄能电站作为新疆首座抽水蓄能电站,枢纽主要由上水库、下水库、输水系统和地下厂房系统等建筑物组成,正常蓄水位库容837万立方米,紧急启动后可在60秒内并网发电,总投资83.68亿元,总装机容量120万千瓦,安装4台单机容量30万千瓦可逆水泵水轮发电机组,设计年发电量24.1亿千瓦•时,设计年抽水用电量32.13亿千瓦•时,综合效率约为75%,2017年正式开工建设,目前项目已完成第一阶段的送电,预计9月底完成第二、三阶段送电工作。
“9月10日15时26分,220千伏渠阜一线完成第一阶段的送电工作,预计于9月下旬完成第二第三阶段的送电工作,全部送电完成后,根据对侧端设计的年发电量来算预计每年送电24.1亿千瓦时。”750千伏五家渠变电站值班员史颜铭表示。

阜康抽水蓄能电站从新疆电网主网倒送电成功后,为确保设备稳固运行,运行调试人员在中控楼监控室通过电脑显示数据,严密监视相关设备运行状态,并到实地全面细致检查相关设备运行情况。
“这次主要受电范围包括220千伏出线、地面GIS设备、地下GIS设备、220千伏高压电缆等,相关配套的保护、通信、直流、监控系统等各个部分,都通过这次倒送电并网进行了检验,接下来还将开展剩余两个阶段的并网调试。”新疆阜康抽水蓄能有限公司设备管理部专责王文鹏说。
目前,新疆电源结构仍以燃煤火电机组为主,系统调节能力有限。昌吉州新能源发展前景广阔,随着阜康抽水蓄能电站、准东新能源基地等一大批新能源项目加速实施,昌吉将成为新疆重要能源保供基地之一。2023年,昌吉在建新能源送出工程项目还有6项,预计年底前昌吉地区将建成新疆第二个千万千瓦级新能源基地。
新疆阜康抽水蓄能电站建成后投运,每年可节省新疆电网电力系统燃煤消耗量约16.5万吨,减少排放二氧化碳约49.6万吨、二氧化硫约0.18万吨。能够有效提升新疆地区的灵活电源比例,改善新疆电网电源结构,缓解电网调峰、调频压力,削峰填谷,提高新能源接纳能力。并对新疆电网调峰调频调压及系统备用、供热期顶峰发挥重要作用,更好促进新疆新能源规模化发展和新型电力系统建设。
