旌旗猎猎,战鼓催征。喀什市世纪大道改造项目一分部全员进入“战斗”状态,以“起步即冲刺”的奋进姿态抢跑开局。首季主动则全年主动,开局领先则全局领先,项目部上下凝聚“功成必定有我”的信念,以决战之势启幕新程,以冲刺之速点燃实干激情,为决胜全年目标筑牢根基。
谋势而动 下好冬季施工“先手棋”

面对冬季施工环境复杂、有效作业时间短、安全质量风险高的挑战,项目部坚持前瞻谋划、统筹推进。2025年年末,项目部召开冬季施工专题会议,结合工程总进度与当地气候特点,明确施工重点、技术措施、物资保障及应急预案,确保各项工作有章可循。同时,成立以项目经理为组长的冬季施工领导小组,提前盘点储备足量防寒保暖物资、混凝土外加剂、保温覆盖材料等,与供应商建立应急联动机制,保障“粮草”充足,确保低温环境下正常运转。
乘势而进 跑出工程建设“加速度”

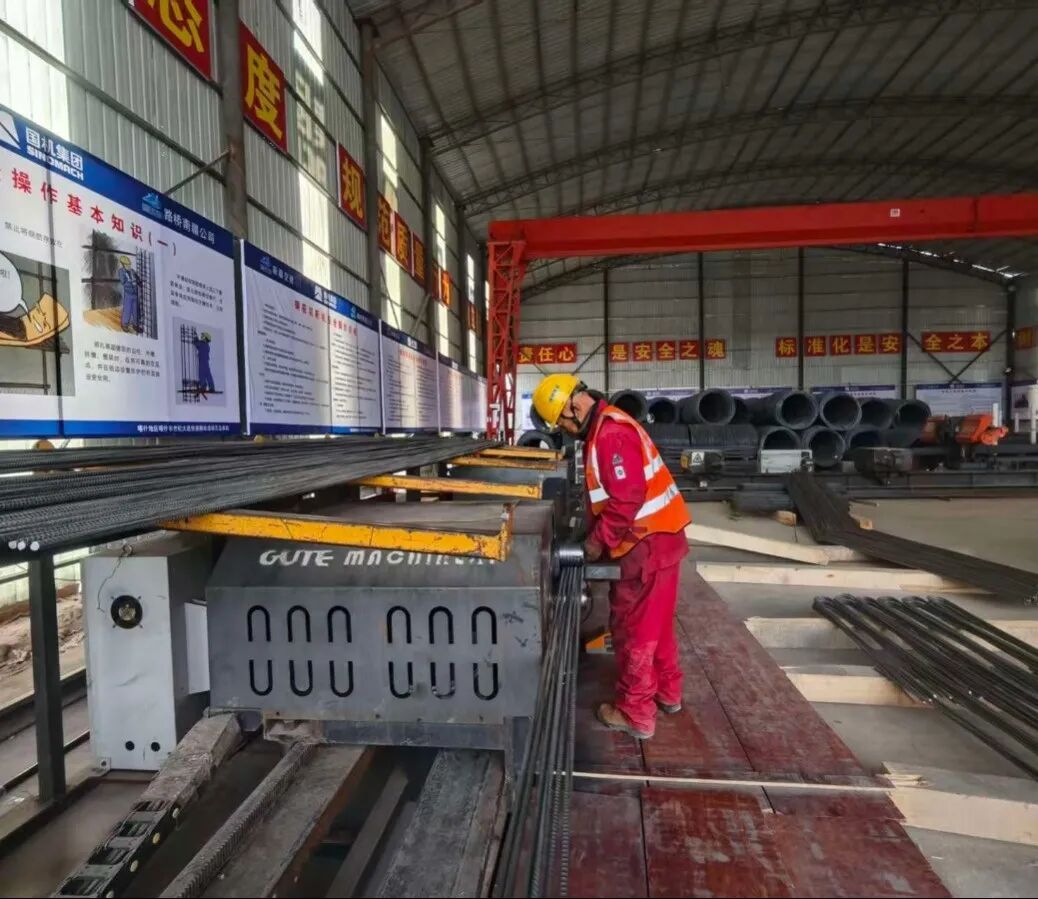

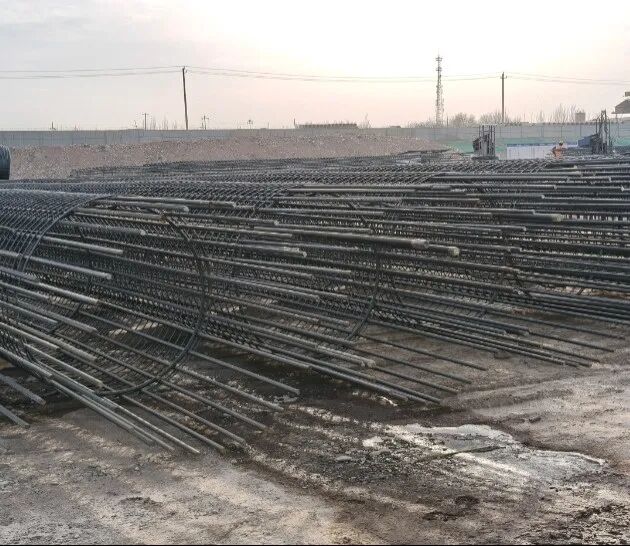

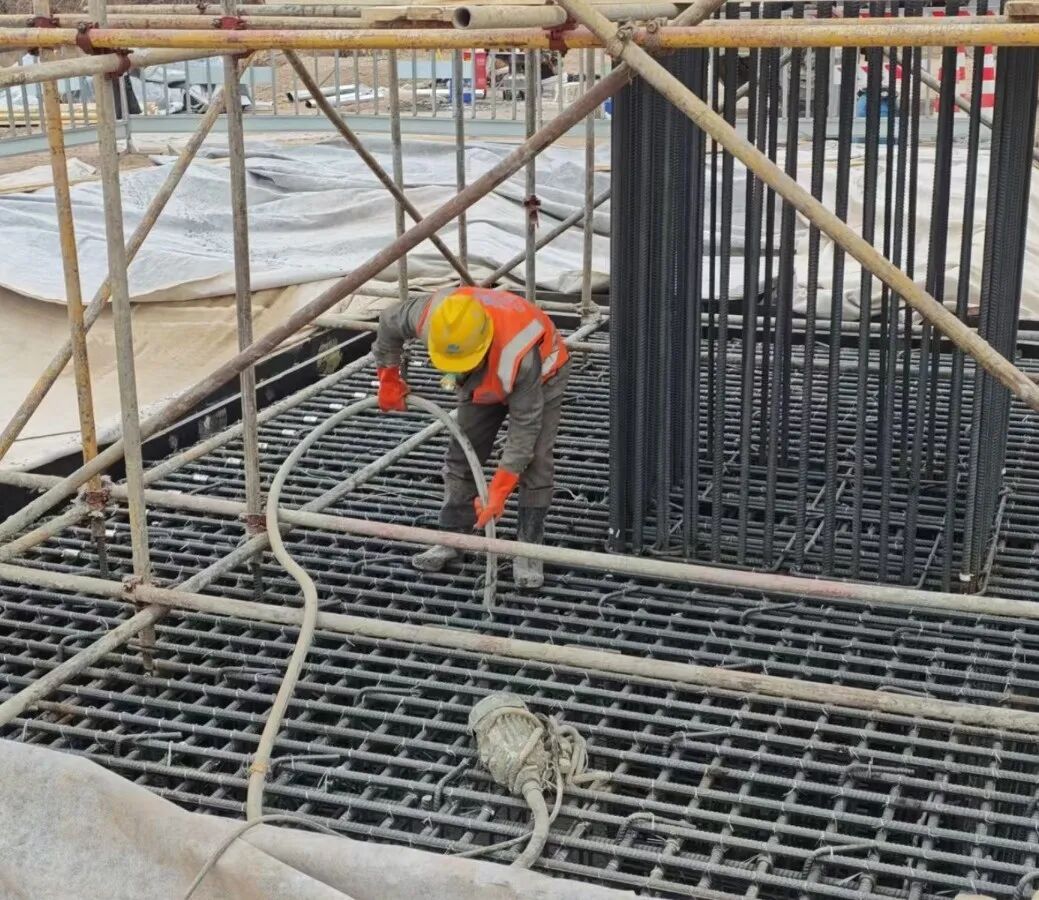

寒冬腊月,项目施工现场依旧热火朝天。全体建设者发扬“特别能吃苦、特别能战斗、特别能奉献”的精神,与时间赛跑、与严寒较量。项目部梳理关键线路和控制性工程,集中优势资源优先保障推进。桥梁桩基施工中,采用搭设保温棚、蒸汽养护、添加高效防冻剂等综合措施,严控混凝土浇筑质量与进度。为最大化利用有效作业时间,项目部推行两班制施工,合理调整作业时段,在气温较高时段集中开展混凝土浇筑等关键工序,其余时段推进钢筋加工、材料转运等辅助作业。管理人员轮班值守、技术人员全程旁站,实现“人停机不停,工序无缝衔接”。截至目前,桩基完成39.65%、梁板预制完成13.81%、承台完成17.04%、墩柱完成8.37%,各分项工程齐头并进,呈现质速双优的良好态势。
强势保障 筑牢安全生产“防火墙”


构建“三位一体”管控体系,精准筑牢冬季施工安全质量防线。安全教育常态化,结合冬季施工特点,开展防滑、防冻、防火、防中毒专项培训,通过案例讲解、应急演练提升全员安全意识和自救能力,利用班前会、安全周例会反复强调核心要点,让安全理念入脑入心。风险排查精细化,增加现场巡检频次,对临时用电、取暖设备、消防设施、脚手架、临边防护等开展拉网式排查,发现隐患立行立改、闭环管理,重点加强高空作业、起重吊装等危险工序的旁站监督。质量控制标准化,严格执行冬季施工技术规范,加强进场原材料检验,全程监测记录混凝土出机、入模、养护温度,关键部位实行“三检制”和技术旁站,确保每道工序质量可控。
战鼓催征急,攻坚正当时。项目部正锚定目标、迎战寒冬,聚力冲刺首季“开门红”,这既是抢抓施工节点的全速攻坚,更是检验管理水平与团队战斗力的实战淬炼。
