在新疆阿克苏地区群山之间,247米高的新疆大石峡水利枢纽工程拔地而起。这片被14级狂风、昼夜温差悬殊、超长冬期裹挟的土地上,中国能建葛洲坝三公司建设者们跳出传统思维,以“三维创新”模式攻克极端环境下混凝土养护难题,在狂风中铸就行业标杆,谱写了“人定胜天”的奋斗壮歌。

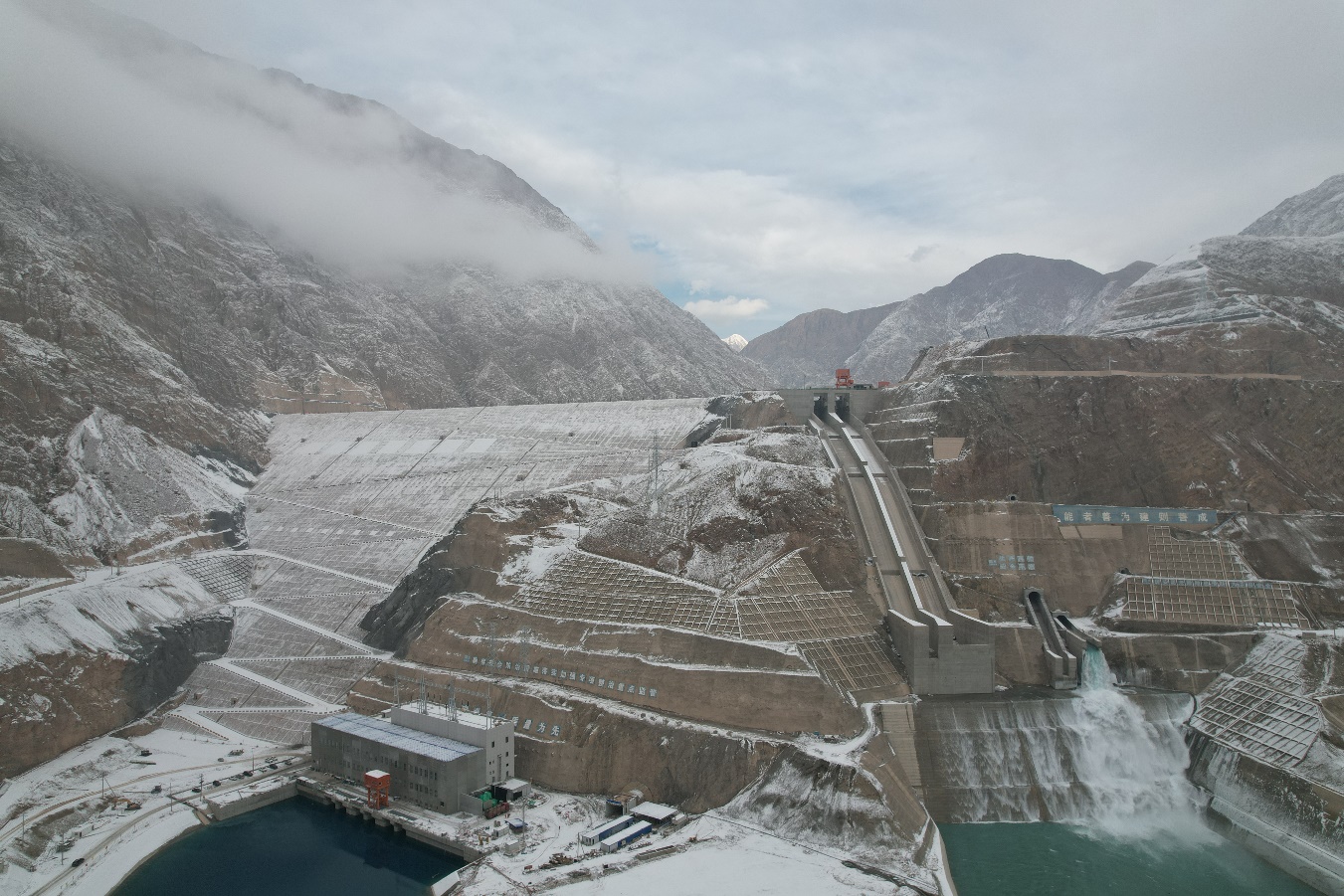

新疆大石峡水利枢纽工程现场
大石峡的风,是刻在建设者记忆里的“头号劲敌”。面板浇筑初期,仅一月就有7000平方米养护措施损毁,人工恢复耗时超93小时;高边坡上,养护人员在狂风中往返作业,上下交叉施工的安全风险如影随形;混凝土表面在昼夜温差和强风侵蚀下,快速失水收缩,裂缝隐患随时可能演变为质量事故。传统的养护毯加洒水模式,在极端环境下全然失效,混凝土内外温差一度突破安全阈值,工程推进陷入困境。

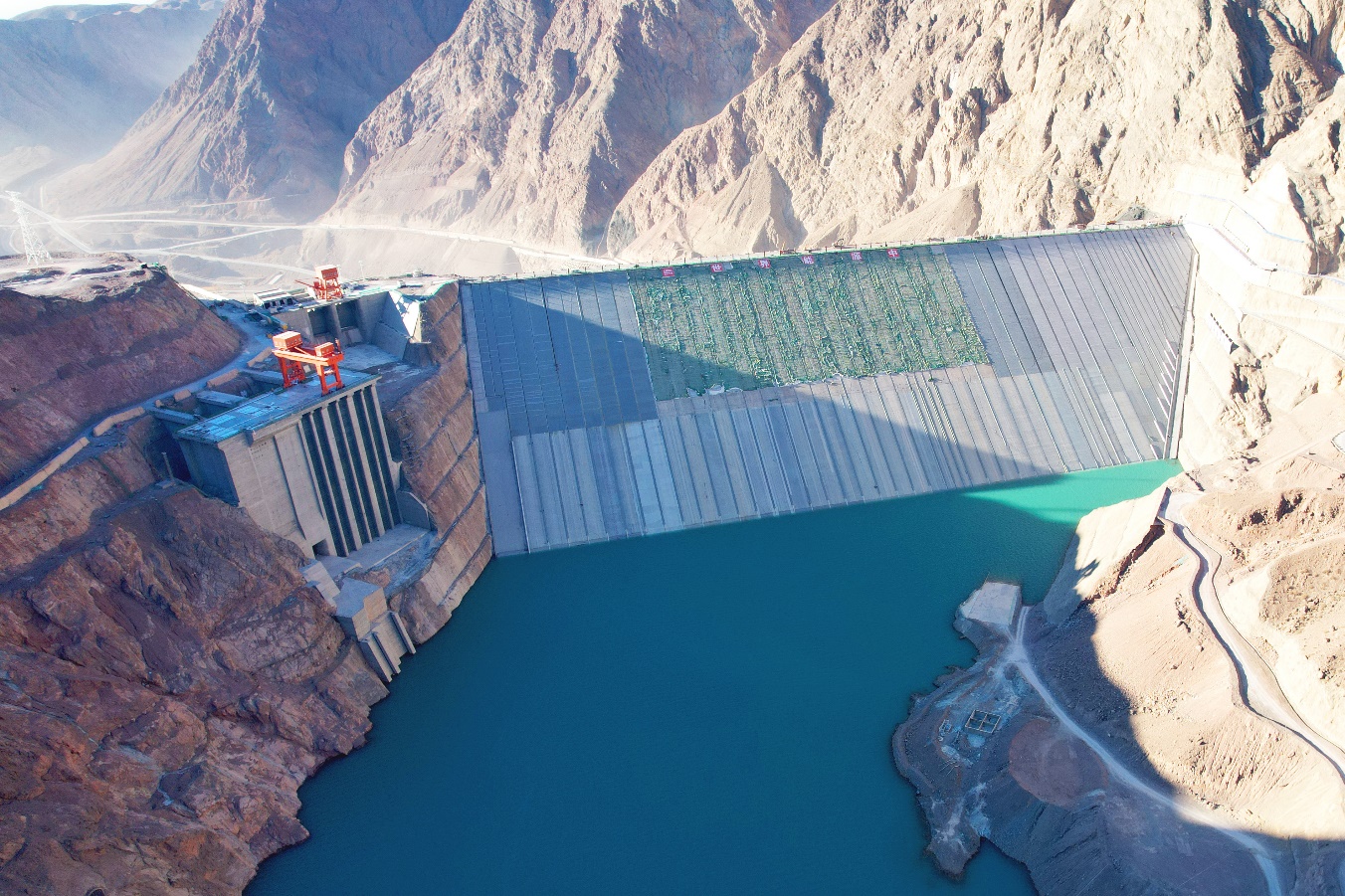

新疆大石峡水利枢纽工程现场
“不能被风困住!”葛洲坝三公司攀登QC小组全体成员扛起“破解大风养护难题”的使命,在无行业先例可借鉴的情况下,开启自主探索之路。
创新灵感全部来自实践。QC小组从装修射钉枪、模板加固体系、防坠网中汲取智慧,历经无数次头脑风暴与现场试验,勾勒出“连接+加固+锚定”三维解决方案。通过反复取舍优化,最终“纵横向整体连接+扁铁锚固加固+射钉枪锚定”的最佳方案尘埃落定,纵横向整体连接让养护毯形成无缝覆盖,每一处搭接都严丝合缝;扁铁锚固加固按规范间距布设,牢牢锁住养护毯边缘;射钉枪锚定精准发力,以1米间距固定扁铁搭接与交叉部位,确保整体结构稳如磐石,为混凝土面板穿上了坚不可摧的“防风铠甲”。
标准化施工让创新落地生根。施工图纸规范化、全员技术交底全覆盖、现场全程跟踪指导,这套养护体系在盛夏狂风最肆虐的时期经受住考验,始终完整无损,将混凝土内外温差稳稳控制在20℃以内。
2024年10月,二期面板浇筑圆满收官,一组亮眼数据见证突围成效:养护措施破坏率从过去的高频次降至零,避免了上下交叉作业的安全隐患;混凝土内外温差全程受控于20℃安全阈值,面板裂缝产生率显著降低;维保人员从8人精简至2人,每月返工次数从5次降至零,所有目标全部超额完成。同时,经济效益的提升更为显著,人工成本节约94.5万元,材料成本节约18.06万元;因裂缝减少带来的后续维护成本节约422万元。
值得关注的是,这项创新成果赢得了行业广泛认可:水利部、自治区水利厅及行业内相关单位专程赴现场调研,全疆水利系统主要负责人前往大石峡水利枢纽工程观摩学习,这套“长流水+覆盖加固”的养护技术,成为极端环境下混凝土养护的标杆方案。
“如今,这项创新技术已纳入项目施工质量控制标准化手册,即将在全公司、全行业推广。”中国能建葛洲坝三公司负责人介绍:QC小组正加速将成果转化为专利、工法和论文,向着新的技术课题迈进。
依旧在戈壁呼啸,但它再也无法阻挡建设者的步伐。从无先例可循到行业标杆引领,从被动防御到主动破局,大石峡水利枢纽工程的建设者们用智慧与坚韧,让247米高的大坝在狂风中屹立于群山之间。当清澈水流未来滋养下游大地的时候,那迎风挺立的养护体系,不仅守护着混凝土的质量,更镌刻着中国建设者敢于创新、勇于拼搏的精神印记,在水利工程史上写下浓墨重彩的一笔。
