大石峡水利枢纽建设加快推进 全力保障明年首批机组投产发电

字体:

  寒冬时节,新疆大石峡水利枢纽工程施工现场热潮涌动。作为国务院确定的172项节水供水重大水利工程标志性项目,建设者顶风冒雪、攻坚克难,全力推进机电安装、配套设施建设等核心任务,向着2026年全面发电目标奋力冲刺。

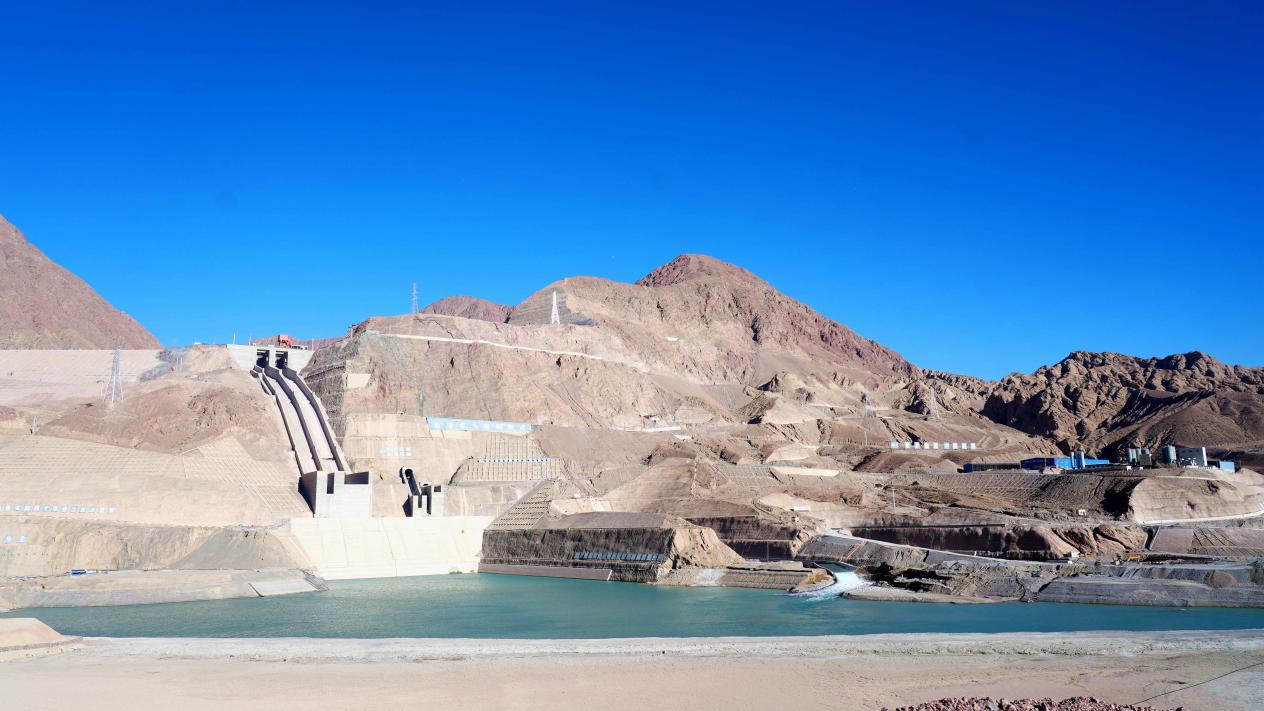

新疆大石峡水利枢纽工程。(赵新昌 摄)

  该工程坐落于阿克苏地区库玛拉克河中下游,地处温宿县与乌什县交界处的大石峡峡谷河段,是目前世界最高混凝土面板砂砾石坝。工程总装机容量75万千瓦,规划安装3台单机容量25万千瓦的水轮发电机组,计划于2026年四季度完工。

  12月15日,记者在施工现场看到,247米高的大坝巍然矗立,尽管气温已降至零下,各项施工仍井然有序。大型机械协同作业,稳步推进坝体最后的料石填充与压实;大坝下游侧的发电厂房内,150名施工人员分成5个工作组,同步开展水轮发电机组核心部件安装、总装调试及电气设备安装调试等关键工作。为抵御严寒、保障精密安装质量,厂房外部搭设了密闭防温棚,内部配置大功率加温设备,确保作业环境温度稳定在10摄氏度以上。

新疆大石峡水利枢纽工程发电厂房外景。(赵新昌 摄)

  新疆大石峡水利枢纽工程III标项目部总工程师张存荣介绍:“1号机现在总装已经完成,正在进行自动化元件的电缆敷设和配线工作,计划12月中旬开展1号机入水调试;2号机转子于12月6号吊装完成,今年年前计划完成机组轴线调整;3号机目前正在进行定子下线,预计元月5号左右完成线包安装等相关工作。”

  根据施工计划,工程将于2026年3月启动2号机组总装,5月开展无水调试。首批1号、2号机组将于7月实现同步发电,3号机组计划在8月完成全部调试并投入发电。

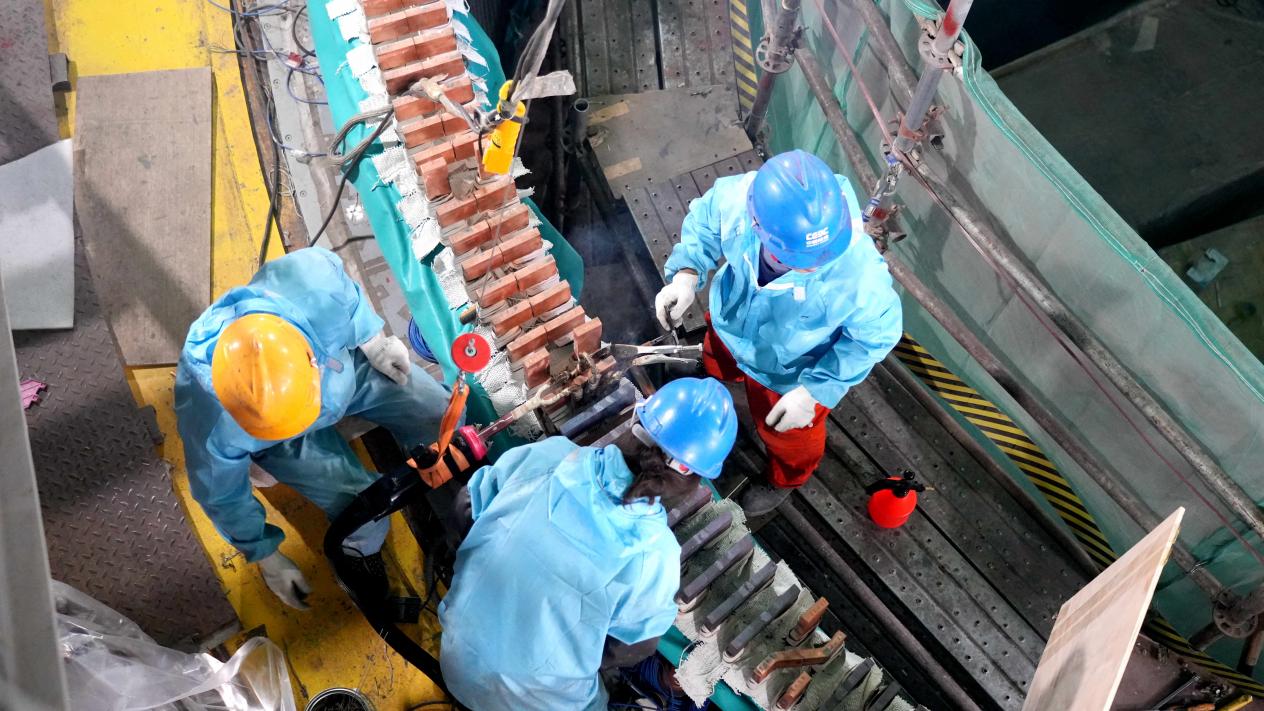

在新疆大石峡水利枢纽工程发电厂房3号发电机组,工作人员正在给转子焊接线棒。(赵新昌 摄)

  精准施工是保障工程质量和机组长期稳定运行的核心。施工团队建立全流程质量监测体系,工序前开展技术交底,施工中安排专人实时巡检、数据采集,完工后严格验收,确保各项数据符合设计标准与国家标准。张存荣表示:“施工过程中的质量把控要求极高,很多部位的精度要求达到0.02毫米。像线包、转子线圈组装等工序,每一步都要严控数据,才能保证整体工程质量符合设计及国标要求。”

  项目全面投运后,年平均发电量预计达18.93亿千瓦时,将显著增强南疆电网调峰能力和供电可靠性。项目设计总库容约11.7亿立方米,在保证每年向塔里木河干流生态供水的前提下,将有效缓解阿克苏河流域灌区春季缺水问题,惠及下游680余万亩农田,具有显著的生态效益与经济效益。(通讯员 赵新昌 杨礼文 李越进)
