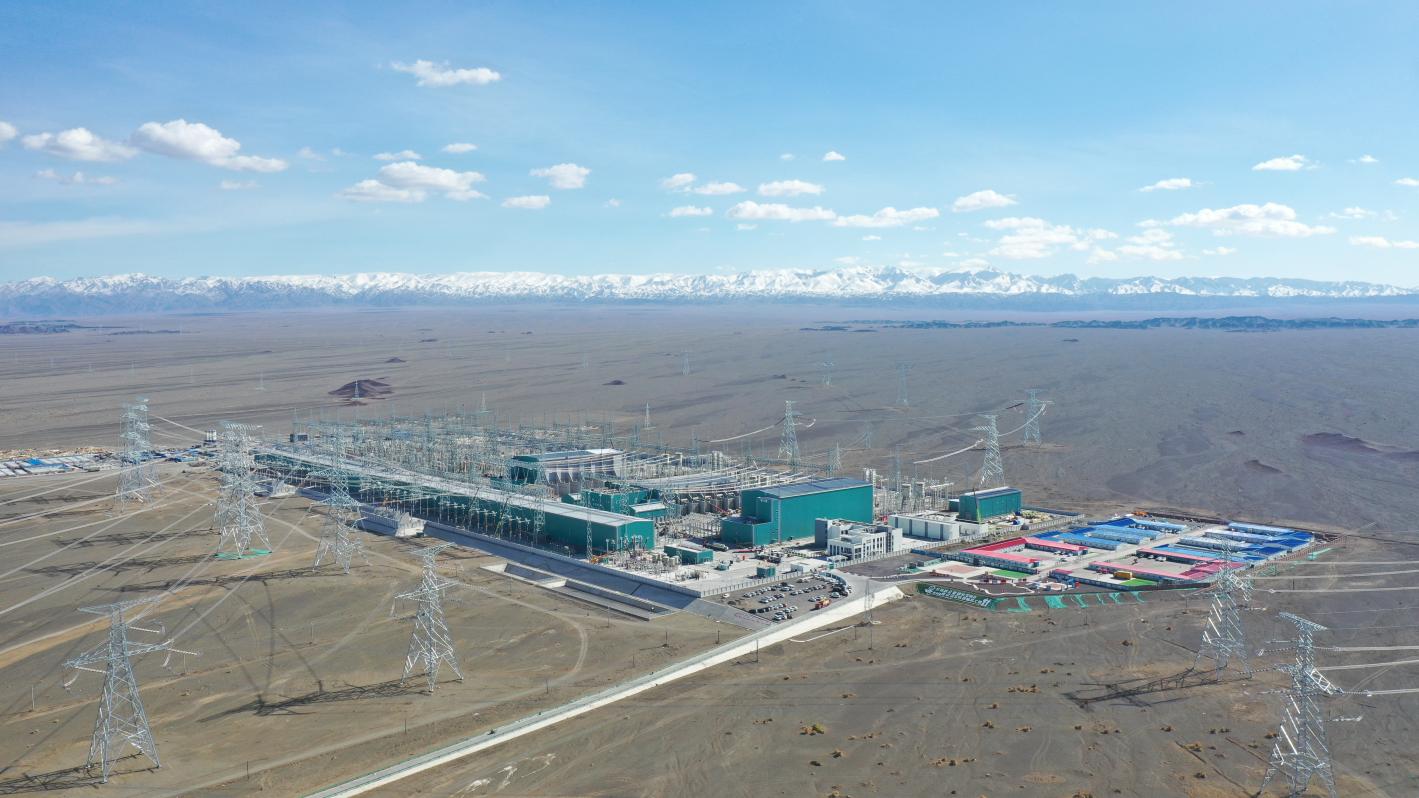

5月9日22时26分,哈密—重庆±800千伏特高压直流工程(以下简称“坤渝直流”)送端巴里坤换流站交流系统完成调试正式投运,为后续坤渝直流投运及配套红柳峡一、二厂投产发电打下坚实基础。

据了解,本次巴里坤换流站交流系统启动调试于4月26日开始,涉及750千伏4站6线6变,68组开关、4大组交流滤波器场等设备,单次工程调试量创西北电网历史之最,共用13天完成全部调试任务,操作和试验均正确无误。
为确保高质量完成各项调试任务,国家电网有限公司西北分部成立交流系统启动验收委员会,下设5个工作组8个技术小组,明确工作计划和7大类25项重点任务清单;组织相关单位召开启动协调会8次,精心编制系统调试方案,优化停电计划6项;提前开展为期一周的现场指挥操作培训及调度台跟班学习,组织编制反事故预案并开展反事故演练。
巴里坤换流站交流系统启动调试全面应用负荷模拟向量测试技术,有效降低了安全风险,同时缩短工期2天,大幅提升了调试效率。国家电网有限公司西北分部还创新提出间隔解引加短引线形成巴里坤站内多通路合环的方案,大幅提高调试期间电网运行可靠性,为坤渝直流配套750千伏红柳峡一厂、红柳峡二厂倒送电及四台百万千瓦机组尽早并网创造了有利条件。
据了解,哈密—重庆±800千伏特高压直流工程作为服务我国首批“沙戈荒”大型风电光伏基地的外送工程之一,是“疆电入渝”工程的重要组成部分,也是“疆电外送”直流第三条通道,投产后每年可向重庆输送电量超360亿千瓦时,为重庆经济社会发展提供可靠电力保障,同时还对推动新疆能源资源优势转化,服务全国保供大局具有重要战略意义。
下一步,国家电网有限公司西北分部将继续做好坤渝直流系统调试衔接准备工作,做好直流运行策略制定及宽频振荡治理,持续探索沙戈荒大基地特高压直流外送系统安全高效运行技术,推动坤渝直流及配套机组尽快投产。(徐海超 张放)
