近日,在距离和田地区民丰县26公里外的戈壁滩上,伴随着张力机的轰鸣声,巨型缆线滚轮缓缓转动,一根根导线腾空而起,在牵引机的指引下向远方的铁塔缓缓而去。自此,环塔750千伏输变电工程全面进入导线架设阶段。

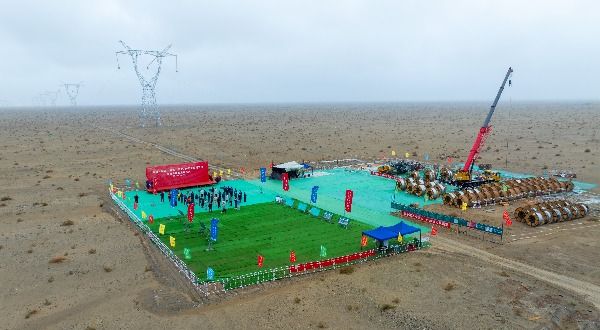

和田—民丰—且末—若羌750千伏输变电工程举办首场导线展放仪式。吴涛 摄
和田—民丰—且末—若羌750千伏输变电工程是国家“十四五”电力发展规划的重点工程,也是我国最大的750千伏环网工程——新疆塔里木环网的重要组成部分。工程动态投资47.36亿元,新建民丰、且末两座750千伏变电站,建设750千伏线路900千米、铁塔1891基。
工程线路主要在和田和巴州境内,围绕塔克拉玛干沙漠南部进行,超过一半线路在沙漠腹地。因沙砾松散,抗拔能力差,地锚在开挖过程中极易塌陷,工程导线展放作业对地锚可靠性提出了更高要求。

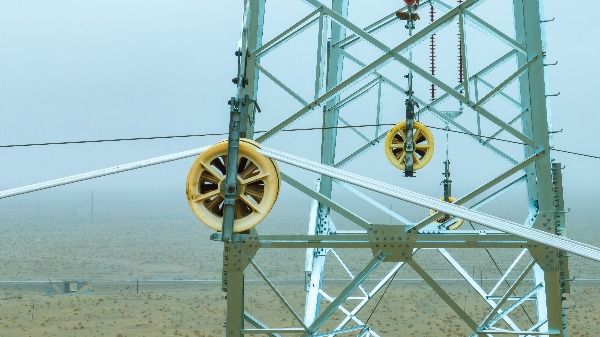

和田—民丰—且末—若羌750千伏输变电工程首场导线展放现场,图为导线穿过滑车,向前方延伸。吴涛 摄
“建设中,我们在地锚埋设区域加垫隔板,在隔板上放置沙袋,增大地锚抗拔性能,最大限度满足承力要求,确保受力塔、牵张设备、锚线受力安全性。” 工程业主项目经理王伽介绍。
工程40千米线路穿越昆仑山的余脉,此处海拔约1500米—2500米之间,道路崎岖,工程牵引场和张力场选择困难。建设中,公司组织人员踏勘,通过采取缩短放线段,优化场地,增加2套牵张设备,调配增加放线人员等方式,确保施工顺利进行。

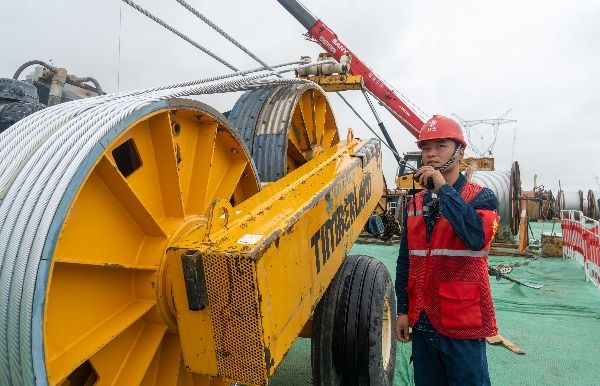

和田—民丰—且末—若羌750千伏输变电工程导线展放现场,张力机操作员正在与牵引场人员沟通放线事宜。吴涛 摄
工程全线跨越多达51处,不仅跨越高速、铁路、国道,还跨越河道。
“为确保跨越作业顺利进行,建设前我们组织专人对施工现场进行全面检查,采取每日精细化管控方式,在微信群实时通报施工进度并与既定计划对比,及时纠正偏差。同时,根据作业现场不同地形及周边跨越物类型的不同,经过计算校核,采取附加横担对附加横担、附加横担对门型钢构架、门型钢构架对门型钢构架、脚手架对脚手架等多种方式封网。过程中利用无人机航拍勘察、实时视频监控、采用智能可视化牵张设备等全方位、实时掌控施工现场动态,确保工程安全高效推进。”王伽说。

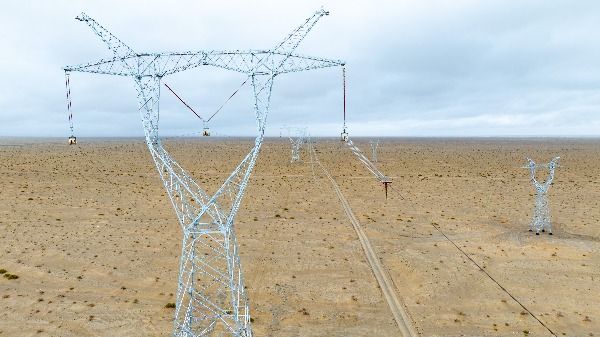

和田—民丰—且末—若羌750千伏输变电工程,走板牵着导线向前延伸。吴涛 摄
目前,新疆超特高压电网已形成“内供四环网、外送四通道”的网架格局。按照“十四五”规划,预计2024年—2025年期间,新疆将建成750千伏库车—阿拉尔—巴楚、巴州—铁干里克—若羌、南疆环塔、塔城—乌苏、±800千伏哈密—重庆特高压直流等工程,届时新疆将新增3个内供环网、2条外送通道,形成“内供七环网、外送六通道”的主网架格局,为新疆经济发展赋能。
作为新疆电网“内供七环网”的最后一环,工程建成后新疆内供七环网网架结构将正式形成,将有效满足南疆地区新增用电负荷需求,支撑大规模光伏等清洁能源并网,全面促进南疆新能源开发建设,为加强新疆电网与西北主网互济能力和以若羌为起点的疆电外送直流第四通道的开工建设创造有利条件。(安哲、滚艳、吴涛)
