  3月31日,随着国家管网集团西部管道公司库尔勒作业区孔雀河压气站110千伏变电所二段成功送电,标志着2024年西部管道公司高压电气自主检修工作首战告捷。

图为国家管网集团西部管道公司检修人员开展10千伏真空断路器耐压试验。娄斌 摄

  本次电气自主检修由生产技术服务中心和塔里木分输油气分公司联合开展,并由生产运行部全程跟踪指导,旨在为孔雀河压气站高压电气设备自主检修保驾护航。

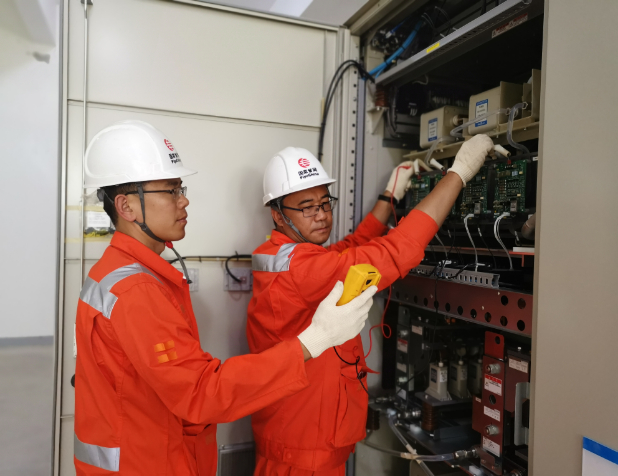

图为国家管网西部管道员工正在对功率单元进行检测。张宏 摄

  孔雀河压气站高压电气设备自主检修工作工期17天,主要对110千伏六氟化硫GIS气体柜、110千伏变压器、10千伏开关柜、站变等设备进行检修和预防性试验,涉及检修设备共计77台套,其中检修项目199项,试验项目46项、保护调试项目11项。检修中数字化贯穿检修作业全过程,通过数据录入,自动生成二维码电子检修报告,形成了电气设备独有的身份名片,充分享受到数字化应用带来高效与便捷的“红利”,“数字化让管网与众不同”已成为本次检修的代名词。

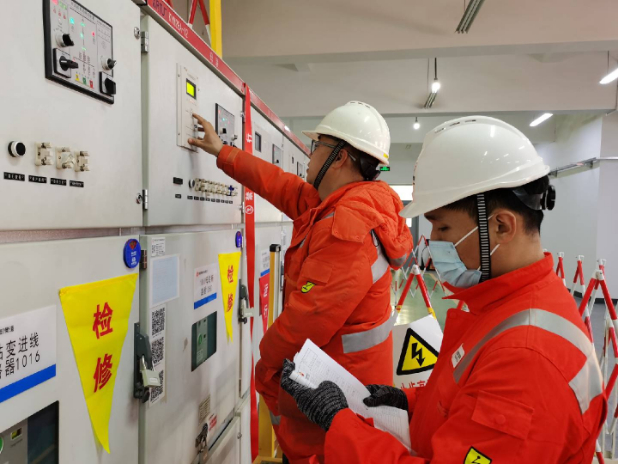

图为国家管网集团西部管道公司员工正在进行继电保护定值核对。张宏 摄

  检修现场严格落实公司标准化检修要求,执行“五个三”标准化管理和“七步工作法”,开展技术方案、作业指导书、安全事故案例等学习,明确检修、试验、质量、安全等作业要求,确保全面规范、高质量完成本次检修。此外,安全监督组和质量监督组全程监督,为检修作业提供了保障。

图为国家管网集团西部管道公司员工正在进行高压电气设备检修。张宏 摄

  检修前,联合检修小组进行触电急救心肺复苏实操培训,开展触电应急演练,按照人员触电、切断电源、信息上报、拨打急救电话、现场抢救等步骤有条不紊地进行,提高了检修人员的应急处理和抢救实战能力。(张宏 王剑峰)
